データセンターがほぼ無いニューヨーク州が、全米で最初に新設を止めた

Style ← お好みの文体を選べます。選択は自動で記憶されます

データセンターがほぼ無いニューヨーク州が、全米で最初に新設を止めた【2026年7月】

データセンターがほぼ無いニューヨーク州が、全米で最初に新設を止めた インフォグラフ

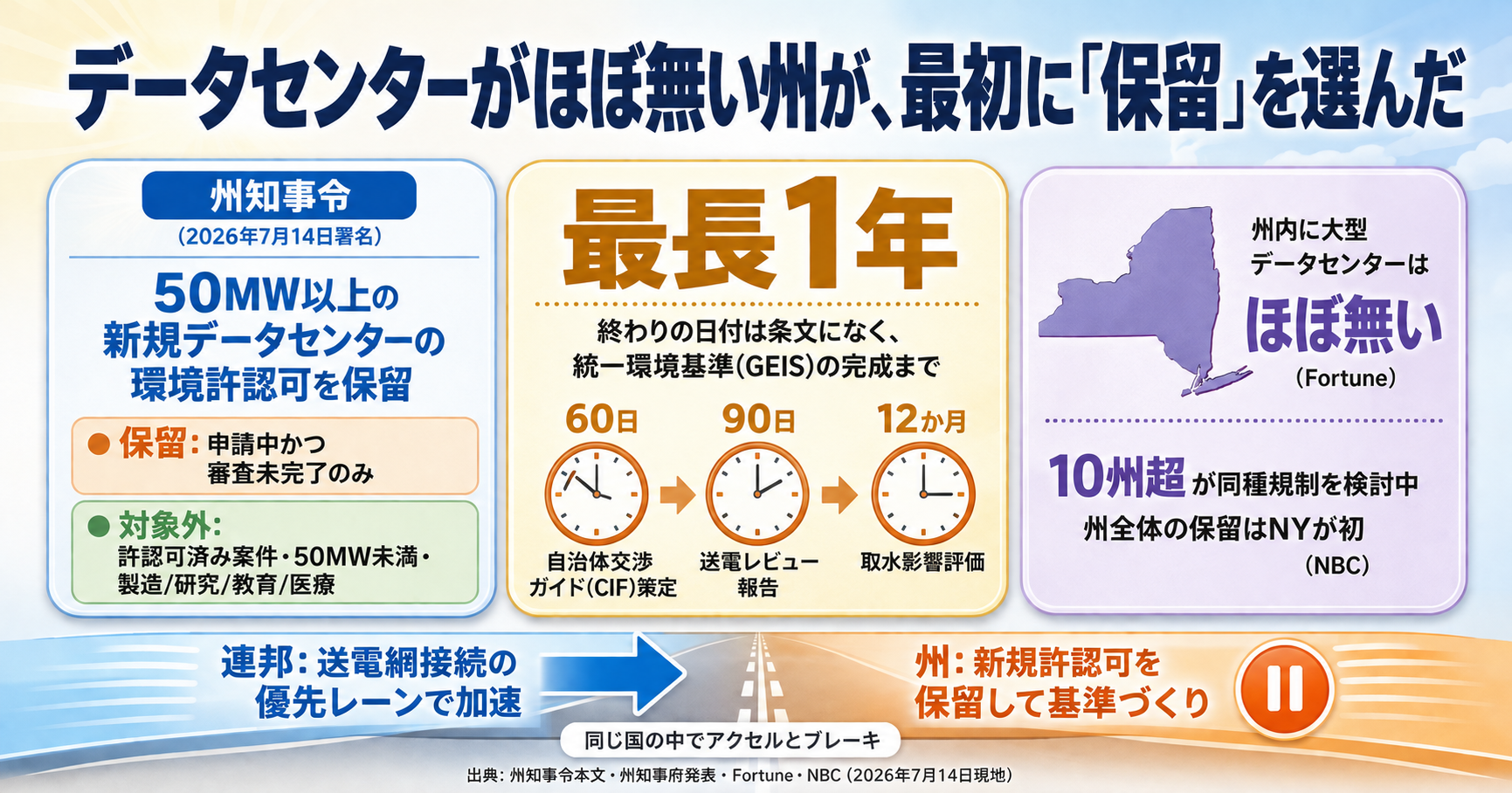

ニューヨーク州のKathy Hochul知事は現地2026年7月14日、消費電力50MW以上の新規データセンターに対する州の環境許認可を保留する州知事令 (Executive Order No. 62) に署名した。州全体を対象とするデータセンター建設のモラトリアム (一時停止) は全米初です。「禁止 (ban)」と打った見出しもありますが、実態は恒久的な禁止ではなく、新設・拡張向けの許認可を、州の包括的環境影響評価 (GEIS) が完成するまで最長1年保留する措置です。しかもFortuneによると、ニューヨーク州はそもそも大型データセンターの集積地ではありません。2026年7月時点で分かっている中身を、州知事令の本文と州知事府の発表、米報道から整理します。

この記事のポイント

  • 現地2026年7月14日、Hochul知事が州知事令EO 62に署名。対象は消費電力50MW以上のデータセンターの新設・拡張
  • 実態は「禁止」ではなく審査未完了の許認可申請の保留。許認可済みの案件はそのまま進む
  • 期間は州発表で「最長1年」。法文上の終期はGEISの完成までで、明示の終了日はない
  • 製造・研究 (量子計算・生物医学を含む)・教育・医療が主目的の施設は対象外
  • Fortuneによるとニューヨーク州は大型データセンターがほぼ無い州。同種規制は10州超で議会検討中だが、州全体のモラトリアムはNYが初 (NBC)

「禁止」ではなく「認可の保留」

仕組みはこうです。州環境保全局 (DEC) が、50MW以上のデータセンター (専用冷却・UPS・サイバーセキュリティ設備を備えデータ保存やクラウド計算を行う施設) の新設・拡張に関わる裁量許認可のうち、署名日時点で申請が未完了 (incomplete) のものを全件保留にします。何が止まり、何が止まらないかは次の通りです。

区分 扱い
許認可済みの既存案件 対象外。そのまま進む
申請中かつ審査未完了の50MW以上の新設・拡張 保留 (hold in abeyance)
50MW未満の施設 対象外
製造・研究・教育・医療が主目的の施設 「データセンター」の定義から除外

なお、影響を受ける具体的な案件数や投資額は、どの媒体も報じていません。

保留の1年で、州は「物差し」を作る

GEIS (Generic Environmental Impact Statement・包括的環境影響評価書) とは、個別案件ごとではなく、データセンターという事業類型の全体について電力需要・水の使用と水質・大気への影響を包括評価し、州の統一基準を定める文書のことである。州公共サービス局 (DPS) が主導し、策定に最長1年をかけます。法文上のモラトリアムの終期は「最終GEISと裁定書の提出まで」で、1年は目標であって保証ではありません。Fortuneは「2027年7月まで」と報じていますが、これは同誌の解釈です。

州知事令は各機関に期限も切りました。

  • 60日以内: 自治体が開発業者と交渉する際のガイド「CIF (Community Investment Framework)」をEmpire State Developmentが策定。インフラ整備・労働力開発・保育・直接的な財政支援に加え、交渉の出発点を算定する計算式を含む
  • 60日以内: DPSがデータセンター系統連系のワーキンググループを設置
  • 90日以内: DPSが送電レビューを報告
  • 12か月以内: DECが取水影響評価を実施

このほか州発表には、データセンターに割高な電力料金を払うか自前電源を用意するかを求めて一般家庭の料金を守る「Energize NY」手続きと、大型データセンター向け売上税減免を廃止する立法の追求 (未成立) が含まれます。Fortuneによると、老朽送電網への投資をデータセンターに求める基金「NY Grid Acceleration Fund」の検討もDPSに指示されました。電気料金への定量的な効果は、現時点でどの媒体も示していません。

なぜ「DCがほぼ無い州」が最初に止めたのか

Fortuneの見出しは「データセンターがほぼ無い州が、最初に建設を止めた」という逆説を突いています。集積地でないからこそ政治コストが低く、需要が本格的に来る前に統一基準 (GEIS) と住民還元の枠組み (CIF) を先に作れる、という順序です。Hochul知事は発表で「ニューヨークは、データセンター開発について全米で最も強い基準を作って先導する。企業がニューヨークのおかげで成功するとき、ニューヨーク州民も成功できるようにする」と述べました (州知事府プレスリリース)。

政治的な評価は割れています。同種の規制は10州超で議会検討中ですが (NBC)、州全体の建設モラトリアムに踏み込んだ州はこれまでありませんでした。Trump大統領は州によるAI規制に「雇用成長を阻害する」と警告済みで、共和党の対立候補Bruce Blakemanはモラトリアムに反対しています。Maine州では民主党知事が経済への懸念から同種法案に拒否権を行使した先例もあり、他州が追随するかどうかは分かりません。一方、連邦側ではFERC (連邦エネルギー規制委員会) がデータセンターの送電網接続を速める優先レーンを作っており、同じ米国の中で連邦がアクセル、州がブレーキという配置になっています。

日本の読者にとっての意味

本記事の出典に日本への直接の言及はありません。ただ、EO 62が並べた論点は、データセンター誘致が進むどの地域にも共通します。電力料金の上昇を誰が負担するのか (Energize NYの設計)、水と大気への影響をどんな統一基準で測るのか (GEIS)、自治体は開発業者と何を交渉できるのか (CIF)。誘致か拒否かの二択ではなく、「受け入れる条件を先に文書化する」という第三の型が出てきたことが、日本でデータセンター立地の議論を追う読者への持ち帰りです。

まとめ(FAQ)

Q. すでに計画中のデータセンターはどうなる?
A. 許認可済みの案件は対象外です。保留されるのは、署名日時点で「申請中かつ審査未完了」の50MW以上の裁量許認可のみです。

Q. モラトリアムはいつ終わる?
A. 州発表では最長1年ですが、法文上の終期は最終GEISと裁定書の提出までで、明示の終了日はありません。「2027年7月に解除」と確定しているわけではありません。

Q. 電気代は下がる?
A. 未知数です。Energize NYはデータセンターに割高料金か自前電源を求める設計ですが、定量的な効果はどの媒体も示していません。

Q. 他の州ではどうなっている?
A. 10州超で同種の規制が議会検討中ですが、州全体の建設モラトリアムはニューヨークが初です (NBC・Fortune)。連邦側では逆に、FERCが送電網接続の優先レーンを作っています。

Quotidia の視点

Quotidiaが注目するのは、この州知事令が「何を止めたか」より「何を作り始めたか」のほうです。保留そのものは最長1年の時限措置ですが、その間に作られるGEIS (統一環境基準) とCIF (自治体交渉の枠組み) は、保留が明けた後も残ります。大型データセンターがほぼ無い州だからこそ、需要が来る前に受け入れ条件を文書化できた。日本の読者にとっては、誘致が決まってから住民還元を交渉するのではなく、条件を先に書いておくという順序の実例になります。逆の読みも添えます。終期がGEIS提出に紐づく以上、策定が1年で終わる保証はなく、保留が長引けばニューヨークは「これから来る州」ではなく「素通りされる州」になりかねません。『ソフトバンク、フランスに最大約13兆円のAIデータセンター』が描いた建設ラッシュの世界では各国がアクセルを踏み続けており、その資本は待ってくれないからです。米国内の配置も対照的で、『米FERCがAIデータセンターを送電網の「優先レーン」へ』では連邦が接続を速める側に回ったのに対し、今回は州が認可を止めて基準を書く側に回りました。

関連記事:

運営: AI Quotidia 編集部

海外 AI ニュースを毎朝、日本語で解説する個人運営メディアです。記事は AI を活用して作成し、人手による確認・編集を経て公開しています。
